Арбитражный суд обязал подрядчика исправить дефекты в Елизовском парке отдыха на Камчатке

Арбитражный суд обязал подрядчика исправить дефекты в Елизовском парке отдыха на Камчатке

Администрация Елизовского городского поселения добилась в арбитражном суде решения против подрядчика ООО «Трест». Суд обязал компанию устранить выявленные недостатки работ, выполненных при благоустройстве территории «Городского парка отдыха у реки Половинка».

Работы велись на основании муниципального контракта, заключенного между Управлением ЖКХ (заказчик) и ООО «Трест» (подрядчик) в апреле 2022 года. Стоимость контракта составила 192 793 000 рублей. Соглашением был установлен гарантийный срок в три года с момента подписания акта приемки работ.

Согласно документам, подрядчик завершил все работы в рамках контракта. В декабре 2023 года стороны подписали итоговые акты приема–передачи и справки о затратах без взаимных претензий.

Однако в течение гарантийного периода заказчик выявил ряд дефектов в ходе технических осмотров объекта. Управление ЖКХ неоднократно направляло подрядчику уведомления с требованием устранить недостатки. Хотя ООО «Трест» частично выполняло ремонт, полностью исправить все нарушения так и не удалось, что и стало причиной судебного иска.

Управление требовало устранить следующие дефекты.

1.  Обрушение деревянного настила на северном берегу реки Половинка.

2.  Сколы внутреннего угла парапета по всей длине набережной на южном берегу парка.

3.  Разрушение резинового покрытия на углах ступенек, ведущих с моста к южному берегу.

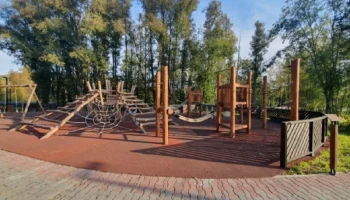

4.  Повреждение резинового покрытия детской площадки на северном берегу.

Арбитражный суд Камчатского края установил, что факт наличия указанных недостатков и их выявление в гарантийный срок подтверждаются представленными в дело актами осмотра и перепиской сторон.

Примечательно, что сам подрядчик не оспаривал существование дефектов, объясняя задержки с их устранением сезонным характером работ (возможность проведения только летом).

Суд удовлетворил исковые требования Управления ЖКХ, указав на обязанность подрядчика по контракту устранять за свой счет недостатки, обнаруженные в гарантийный период.

Решением суда ООО «Трест» обязано в течение месяца после вступления решения в законную силу исправить все перечисленные дефекты благоустройства парка у реки Половинка.

Судебное решение пока не вступило в законную силу.
